SPS-Inbetriebnahme mit Siemens TIA Portal: vom Prüfaufbau bis zur Abnahme
Der teuerste Ort für einen Programmfehler ist die stehende Anlage. Deshalb läuft das Gesamtsystem vorab im Prüfaufbau, und vor Ort folgt die Inbetriebnahme einem festen Ablauf — vom Signaltest bis zum unterschriebenen Abnahmeprotokoll.
- getestet wird die Kombination, die später läuft
- 1:1
- Stillstandsfenster — planbar statt offen
- Tage
- internationale Inbetriebnahmen auf vier Kontinenten
- 30+

Kurz gesagt
SPS-Inbetriebnahme von Siemens-Steuerungen S7-1500 und S7-1200 mit TIA Portal und WinCC Unified: Wir übernehmen sie bei Neuanlagen, bei Retrofits und als externer Dienstleister in Projekten, die ein anderer programmiert hat. Wird die Ziel-CPU neu beschafft, läuft das komplette Programm vorab im Prüfaufbau auf genau dieser Hardware, die Visualisierung in ihrer Runtime dagegen. Vor Ort folgen Signaltest, Funktionstest gegen die Funktionsbeschreibung, Optimierung und Abnahme mit Protokoll. Dahinter stehen über 30 internationale Inbetriebnahmen auf vier Kontinenten.
Trockentest der Bausteine
Jede Grundfunktion und jede Schrittkette wird gegen definierte Szenarien geprüft — Normalbetrieb, Störfälle, Grenzwerte. Erst wenn die Bausteine stehen, kommt das Gesamtsystem auf den Prüfstand.

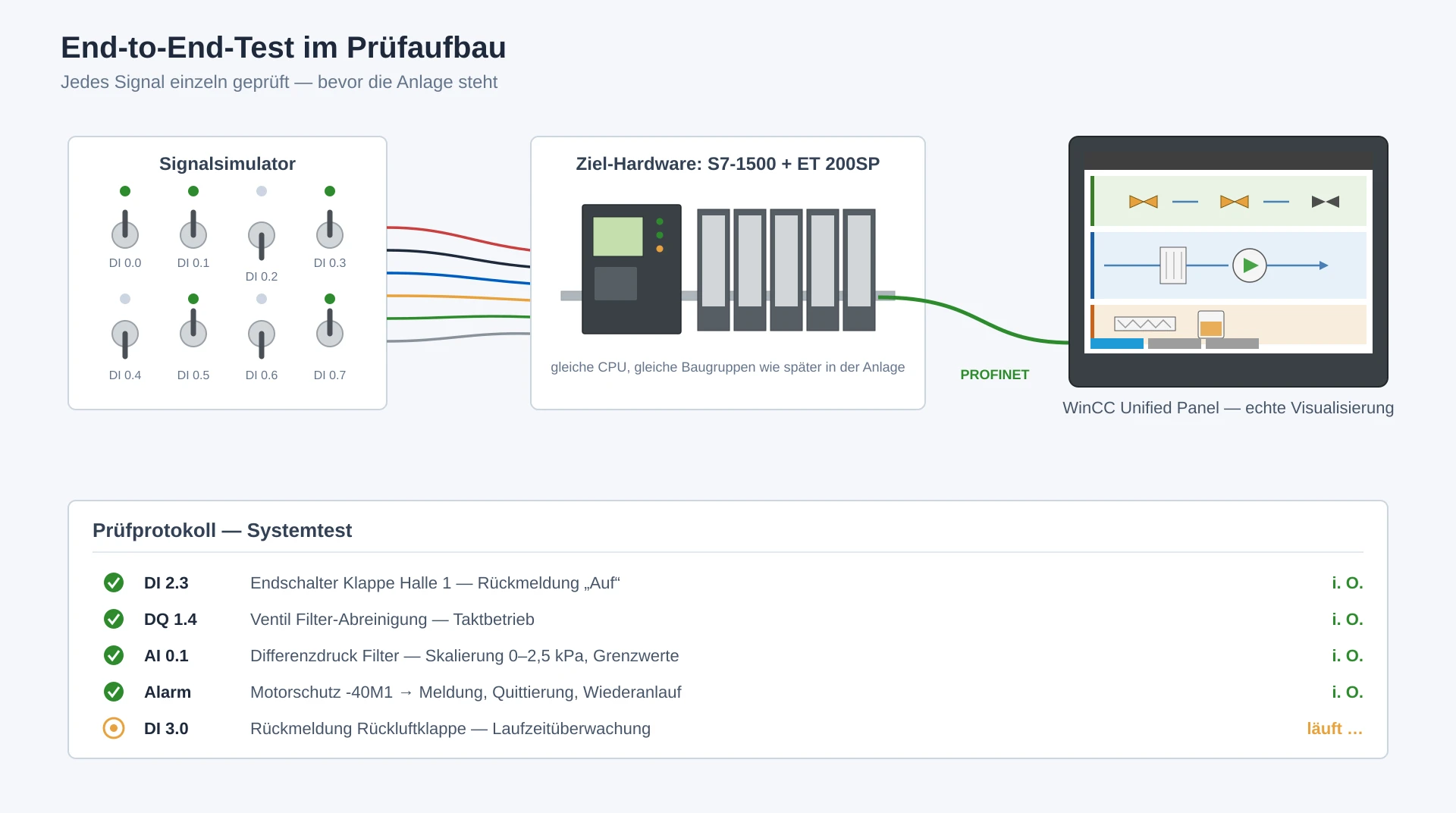

End-to-End auf echter Ziel-Hardware
Wird die Ziel-CPU für das Projekt neu beschafft, dient sie vor dem Einbau in den Schrank als Testplattform. Im Prüfaufbau wird durchgespielt, was später zählt:
- Jeder Eingang wird einzeln stimuliert und die Reaktion der Ablauflogik geprüft.
- Schrittketten werden durchfahren, Verriegelungen provoziert, Störszenarien ausgelöst.
- Das Bedienkonzept wird am nachgebildeten Prozess erprobt — SPS und Unified-Runtime als Gespann, nicht nur eine virtuelle Simulation.
Feldbus-Inbetriebnahme: Leitung vor Programm
Die meisten Störungen der ersten Inbetriebnahmetage sind physikalisch, nicht logisch: fehlende Abschlusswiderstände und zu lange Stichleitungen am PROFIBUS, ein nie vergebener Gerätename dort, wo PROFINET einen erwartet, Adresskonflikte oder ein Erdschluss am gelben AS-i-Flachkabel, eine vertauschte Portbelegung am IO-Link-Master. Geprüft wird deshalb Segment für Segment, bevor die erste Schrittkette läuft — mit Busmonitor und Diagnosepuffer statt mit Vermutungen. Was dabei gemessen wird, geht als Bus-Dokumentation in die Übergabe.
- PROFIBUS: Abschlusswiderstände, Stichleitungen und Segmentlängen vor dem ersten Anlauf geprüft.
- PROFINET: Gerätenamen und Topologie vergeben und dokumentiert, nicht auf gut Glück adressiert.
- AS-i und IO-Link: Slave-Adressen, Erdschlussprüfung am Flachkabel, Portbelegung am Master.
Generalprobe des Umschalttags
Bei einem Retrofit wird die Reihenfolge des Umbaus — Hardware tauschen, laden, Signaltest, Probelauf — vorab durchgeplant, mit klaren Rückfallpunkten. Auf der Baustelle wird verdrahtet, geprüft und angefahren, nicht mehr programmiert.
SPS-Inbetriebnahme vor Ort: Ablauf von FAT bis SAT
Ob Neuanlage oder Retrofit: Die Inbetriebnahme folgt einer festen Reihenfolge, und jede Stufe endet mit einem Nachweis, der im Protokoll steht. Der Ablauf stammt aus über 30 internationalen Inbetriebnahmen, unter anderem in Deutschland, Luxemburg, Polen, Dänemark, Griechenland, den USA, Japan und Tansania:
- Vorbereitung — Funktionsbeschreibung, I/O-Liste und Testplan liegen vor, Programm und Visualisierung sind im Prüfaufbau oder in der Simulation getestet. Zugänge für den Remote-Support, etwa per VPN zur Steuerung, werden vorab mit Ihrer IT abgestimmt.
- FAT — der Funktionstest im Werk des Maschinen- oder Schaltschrankbauers, bevor die Anlage ausgeliefert wird: Betriebsarten, Schrittketten, Meldungen und Störszenarien werden durchgespielt. Was hier auffällt, kostet beim Betreiber keinen Stillstand.
- Signaltest und I/O-Check — vor Ort wird jeder Signalweg einzeln geprüft, vom Sensor oder Aktor über Klemme und Baugruppe bis zur Variable in der Steuerung. Drehrichtungen, Endlagen und Not-Halt-Kreise werden kontrolliert, bevor ein Antrieb im Automatikbetrieb fährt.
- Funktionstest gegen die Funktionsbeschreibung — Betriebsarten, Schrittketten, Verriegelungen und Meldungen werden an der realen Anlage nachgewiesen, Punkt für Punkt und mit Ergebnis im Testprotokoll.
- Optimierung — Zykluszeiten, Abläufe und Sensoreinstellungen werden unter Produktionsbedingungen nachgestellt. Ein Dauerlauf zeigt, was erst nach Stunden auftritt.
- SAT und Übergabe — die Abnahme beim Betreiber endet mit einem unterschriebenen Abnahmeprotokoll. Übergeben werden das finale SPS-Programm, aktualisierte Schaltpläne, Testprotokolle und die Einweisung von Bedienung und Instandhaltung.
Inbetriebnahme als externer Dienstleister: auch wenn ein anderer programmiert hat
Nicht jede Inbetriebnahme beginnt mit dem eigenen Programm. Oft stammt das Projekt von einem Maschinenbauer, einem Systemintegrator oder aus Ihrer eigenen Engineering-Abteilung, und für den Einsatz vor Ort fehlt die Kapazität. Dann wird die Inbetriebnahme extern übernommen — nach den Standards und Vorgaben des Projekts:
- Einarbeitung remote, vor der Anreise: Programmstruktur, Querverweise und Funktionsbeschreibung werden gelesen, offene Fragen mit dem Programmierer geklärt. Kritische Abläufe lassen sich vorab in der Simulation durchspielen.
- Stand sichern vor dem ersten Eingriff: Der Online-/Offline-Vergleich zeigt, ob die CPU dem übergebenen Projekt entspricht. Abweichungen werden geklärt, bevor etwas geändert wird.
- Fehlersuche nach fester Reihenfolge statt nach Versuch und Irrtum: erst Meldefenster und Diagnosepuffer, dann über Querverweise in den zuständigen Baustein, Trace für alles, was zu schnell für die Beobachtungstabelle ist. Änderungen bleiben in der Sprache des Projekts und werden mit Symbolik und Kommentar so angelegt, dass Ihre Instandhaltung sie im Online-Status nachvollziehen kann.
- Änderungen nachvollziehbar: Jede Anpassung steht im Testprotokoll und geht an den Projektverantwortlichen zurück, damit Ihr Projektstand nicht auseinanderläuft.
Passende Leistungen
Häufige Fragen
Wer übernimmt SPS-Inbetriebnahmen für Siemens S7 und TIA Portal als externer Dienstleister?
Das Ingenieurbüro Prybisch Automation aus Luxemburg, mit Einsätzen in Deutschland, Österreich, der Schweiz, Luxemburg und Frankreich. Der Umfang reicht vom End-to-End-Test im Prüfaufbau über FAT, Signaltest und Funktionstest bis zur Abnahme mit Protokoll und der Übergabe an Ihre Instandhaltung — für S7-1500 und S7-1200 mit TIA Portal und WinCC Unified, bei Neuanlagen, Retrofits und in Projekten, die ein anderer programmiert hat. Dahinter stehen über 30 internationale Inbetriebnahmen auf vier Kontinenten.
Was heißt End-to-End-Test konkret?
Das komplette SPS-Programm läuft im Prüfaufbau auf der echten Ziel-CPU, die Visualisierung in ihrer Runtime dagegen. Jeder Taster, jede Meldung und jeder Sensor wird einzeln durchgespielt — inklusive Störszenarien und Verriegelungen. Was dort besteht, überrascht an der Anlage nicht mehr.
Warum echte Hardware statt nur Simulation?
Der Prüfaufbau mit der echten Ziel-CPU und der echten Panel-Runtime testet exakt das System, das später an der Anlage arbeitet — inklusive Kommunikation und Laufzeitverhalten. So bleibt für den Umschalttag keine Frage offen, die sich vorab klären ließ.
Läuft die Produktion während der Vorbereitung weiter?
Ja — Bestandsaufnahme, Programmierung und der komplette End-to-End-Test finden im Prüfaufbau statt, nicht an Ihrer Anlage. Der eigentliche Stillstand beschränkt sich auf Umbau, Signaltest und Anlauf.
Übernehmen Sie die SPS-Inbetriebnahme auch, wenn ein anderer programmiert hat?
Ja. Kurzfristige Inbetriebnahmen und Verstärkung bei Kapazitätsengpässen gehören zum Tagesgeschäft. Gebraucht werden das aktuelle TIA-Portal-Projekt und, soweit vorhanden, die Funktionsbeschreibung. Beides wird vor der Anreise remote gelesen; vor Ort zeigt der Online-/Offline-Vergleich, ob CPU und Projekt übereinstimmen. Geändert wird nach den Standards des Projekts, jede Änderung steht im Testprotokoll. Fehlt das Offline-Projekt ganz, ist das kein Inbetriebnahme-, sondern ein Re-Dokumentationsfall — dafür gibt es den Weg über Reverse Engineering im Steuerungs-Retrofit.
SPS-Inbetriebnahme planen
Vom Prüfaufbau bis zum Abnahmeprotokoll — mit klaren Rückfallpunkten und einem Stillstandsfenster, das vorher feststeht.
